Стоимость монтажных работ является важным фактором конкуренции для монтажных предприятий. Снижение стоимости монтажных работ позволяет привлечь более широкий круг заказчиков, расширить объемы заказов. Это способствует снижению доли условно-постоянных расходов в общей себестоимости предприятия, что является важной предпосылкой для роста величины рентабельности и суммы прибыли. Однако снижение стоимости монтажных работ как инструмент конкуренции должно быть строго обоснованным и просчитанным, чтобы предприятие в результате этого не пришло к падению прибыли и рентабельности, а тем более к получению убытков. Таким образом, обоснованный расчет величины себестоимости и определения сметной стоимости работ как основы для установления контрактных цен является актуальной задачей для монтажных предприятий.
Монтажные работы являются составной частью более широкой категории – строительно-монтажных работ (СМР). Для обеспечения необходимой величины прибыли и рентабельности СМР все затраты должны быть заранее просчитаны.
В сфере выполнения СМР выделяют три виды уровней рентабельности: сметный, плановый и фактический. Сметный уровень рентабельности определяется как отношение сметной прибыли к сметной стоимости СМР по объекту. Формируемая до начала выполнения СМР сметная документация должна содержать сводку затрат, сводный сметный расчет стоимости СМР, объектные и локальные сметные расчеты (сметы), сметные расчеты на отдельные виды затрат, что установлено Приказом Приказ Минстроя России от 04.08.2020г. № 421/пр [3, с. 94].
После определения плановой себестоимости работ необходимо сравнить ее с контрактной стоимостью и сметными расчетами (при наличии) и определить плановую прибыль, и затем – плановую рентабельность путем отношения прибыли к себестоимости [3, с. 94].
Расчет плановой себестоимости обычно выполняется по элементам затрат и по статьям калькуляции, которые являются близкими по содержанию, но имеют и существенные отличия. Группировка затрат по элементам [1, с. 54] проиллюстрирована на рисунке.

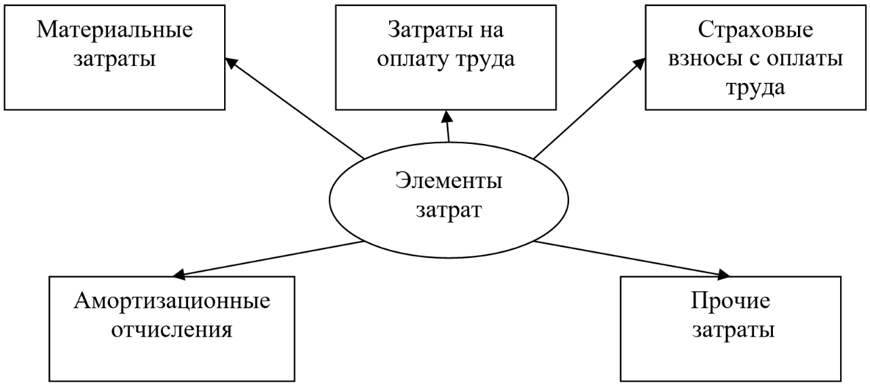

Рис. Элементы затрат
Группировка затрат на выполнение СМР в разрезе статей затрат [1, с. 55], [5] представлена в таблице.
Таблица
Затраты на выполнение СМР
№ | Наименование статьи затрат | Что может относиться на статью |
1 | Материалы и комплектующие | Основные и вспомогательные материалы и конструкции (включая расходы на их доставку) |
2 | Расходы на оплату труда рабочих | Расходы на оплату труда персонала, выполняющего СМР непосредственно (рабочие, монтажники, бригадиры и т. п.), а также страховые взносы на эту часть оплаты труда |
3 | Расходы на эксплуатацию машин и механизмов | Расходы на аренду и эксплуатацию машин и механизмов, включая горюче-смазочные материалы, ремонт, оплату труда персонала (водителей, крановщиков и т. п.) и другие связанные с машинами и механизмами прямые расходы |
4 | Итого прямые расходы | Сумма строк 1+2+3 |
5 | Накладные расходы | Расходы вспомогательного и общего назначения, включая управленческие расходы |
6 | Итого затрат с накладными расходами | Сумма строк 4+5 |
7 | Сметная прибыль | Плановая величина сметной прибыли |
8 | Всего сметная стоимость | Сумма строк 6+5 |
Группировка затрат по статьям более наглядно отражает содержание СМР как специфического вида работ, чем их группировка по экономическим элементам.
Особенностью монтажных работ является отличие структуры их себестоимости от общей структуры себестоимости СМР. Выполнение строительных работ является материалозатратным. Так, по данным Росстата, в целом по разделу «Строительство» за 2024 год доля материальных затрат составила 55,9%, а затрат на оплату труда 20,3% [6]. Для монтажных работ как подвида СМР характерна более высокая доля затрат на оплату труда и меньшая доля материальных затрат. Это обусловлено спецификой монтажных работ, при которой монтируемые элементы, оборудование и конструкции зачастую не входят в смету монтажных работ, а предоставляются заказчиком строительства или иными лицами. Высокая доля затрат на оплату труда также обусловлена не только общей структурой себестоимости монтажных работ, но и значительной долей компенсационных выплат в структуре фонда оплаты труда (работа вахтовым методом, высотные работы, работа в районах Крайнего Севера и т. п.).
Для определения сметной величины затрат существуют три метода:
- нормативный (обязателен для государственных и муниципальных контрактов), при котором используются утвержденные нормы и расценки – государственные элементные сметные нормы (ГЭСН), территориальные единичные расценки (ТЕР) и федеральные единичные расценки (ФЕР);
- ресурсный метод, при котором применяются действующие цены на материалы и расценки на работы и услуги;
- аналоговый метод, при котором используются сметные расчеты на аналогичные или близкие объекты работ, и при необходимости вносятся корректировки в ранее сделанные расчеты [5].
Также существуют и альтернативные методы расчета, представленные в работах [2; 7, с. 82-86].
Наиболее точным методом для расчета стоимости монтажных работ является ресурсный метод, поскольку он позволяет прямым путем определить плановую величину затрат с учетом специфики работ на конкретном объекте, составе персонала и используемых материалов.
В случае государственных и муниципальных контрактов на монтажные работы этот метод может использоваться в качестве альтернативного, для определения целесообразности участия в исполнении того или иного контракта путем сравнения суммы контракта с плановой себестоимостью работ.
Поскольку расчет стоимости монтажных работ имеет целью обеспечение необходимой прибыли и рентабельности предприятия, следует также стремиться к сокращению непроизводительных расходов и оптимизации их структуры [4, с. 117-120].
Таким образом, контроль за затратами на выполнение монтажных работ должен осуществляться на всех этапах: при планировании и определении сметной стоимости работ, при решении о заключении договоров (контрактов), при выполнении работ и по окончании работ по объекту в целом, на основе сравнения плановых и фактических затрат.
